    國網樂山供電公司完成首次配網全機械化試點施工

    2025年09月28日14:56 | 來源:人民網-四川頻道
    小字號

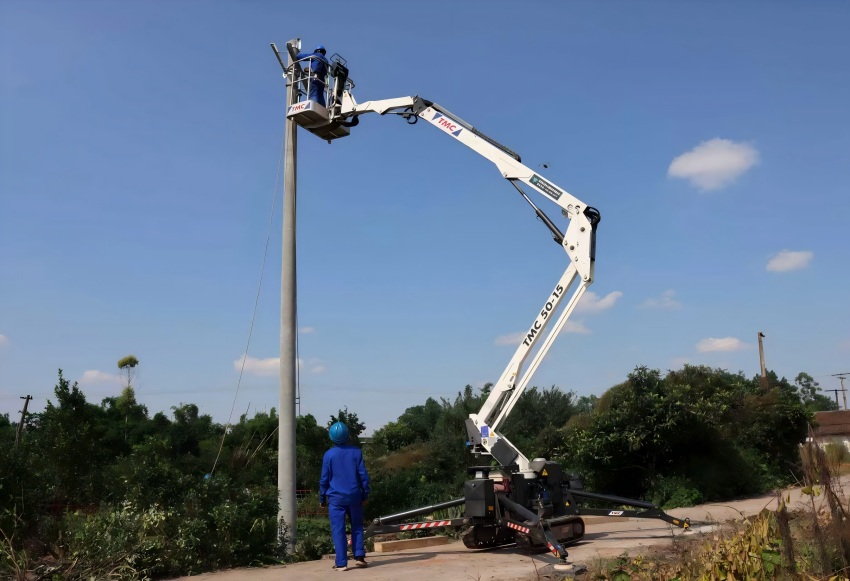

    工作人員安全施工現場。國網樂山供電公司供圖
    工作人員安全施工現場。國網樂山供電公司供圖

    9月25日,在和邦一期電力線路遷改現場,隨著工作負責人的指令清晰下達,挖坑及立桿一體機平穩運轉?!艾F場工作人員注意,穿越10kV線路時要與導線保持不小于3米的安全距離,避免發生線路碰掛事故?!背虒W洪說。國網樂山供電公司首次全機械化配網建設施工圓滿完成標志著公司在配網機械化施工轉型中邁出關鍵一步,為后續規?;瘧梅e累了重要經驗。

    按照“安全、質量、進度、經濟”4個示范要求,國網樂山供電公司提前部署,建立全機械施工風險前置與過程管控機制,編制了標準化施工手冊,固化了配網機械化施工工藝。本次工程采用隨車吊、挖立一體機、高空平臺車、無人機、絞磨等多類型機械協同完成電桿轉運、挖坑、豎桿、金具組裝、施放導線等系列工作。

    為確保此次全機械化施工安全高效推進,國網樂山供電公司堅持系統謀劃與問題導向,提前統籌業主、監理及施工項目部協同運作,針對機械施工中可能出現的起重設備傾覆、人員高墜、物體打擊等風險,組織編制并嚴格落實標準化施工手冊,系統固化機械開挖、立桿、組塔等關鍵工序工藝。同時,嚴把人員與機械“雙準入”關,開展機械操作人員專項實戰培訓,建立安全審查標準化流程,從源頭上夯實作業安全基礎。

    本次全機械化施工的應用展現出顯著的綜合效益。在基礎施工和立桿階段,工期較傳統人工作業壓降66.67%,整體項目工期縮短40%以上,人力投入大幅減少,挖坑立桿環節技工總量壓降超三分之二,真正實現“機械化換人、智能化減人”的建設升級。

    接下來,國網樂山供電公司將以本次機械化施工試點為契機、以技術創新為驅動、以協同機制為保障,明確配網機械化施工“人員資質-設備選型-作業流程-驗收標準”全鏈條規范標準,重點細化挖立一體機豎桿、無人機放線、升降平臺操作指引。通過“安全筑基、質量強本、進度提效、經濟賦能”的四維管控,有效推動配網機械化施工落地,由“領著干”逐步轉變為“自己干”,為公司農配網高質量建設注入強勁的高新動力。(雷剛、陳姝文)

    (責編:李強強、高紅霞)
